模板可以保证桩的钢筋几何尺寸准确,
表3 锤重选择表
| 锤 型 | 柴 油 锤 (t) | |||||||||||||||||||||||||||||||||||||||||||||
| 20 | 25 | 35 | 45 | 60 | 72 | |||||||||||||||||||||||||||||||||||||||||
| 锤的土预 动力 性能 | 冲击部分重(t) | 2.0 | 2.5 | 3.5 | 4.5 | 6.0 | 7.2 | |||||||||||||||||||||||||||||||||||||||
| 总 重(t) | 4.5 | 6.5 | 7.2 | 9.6 | 15.0 | 18.0 | ||||||||||||||||||||||||||||||||||||||||
| 冲击力(kN) | 2000 | 2000~ 2500 | 2500~ 4000 | 4000~50 00 | 5000~ 7000 | 7000~ 10000 | ||||||||||||||||||||||||||||||||||||||||
| 常用冲程(m) | 1.8~2.3 | |||||||||||||||||||||||||||||||||||||||||||||
| 桩 的 边 长或直径 | 预制方桩 、3.6 打桩过程中的制桩注意事项
3.1 打桩设备及选择(1) 桩锤
|
直观 | ||||||||||||||||||||||||||||||||||||||||||||
| 项 | 序 | 检 查 项 目 | 允许偏差或允许值(mm) | 检查方法 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| 单位 | 数值 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| 一 般 项 目 | 4 | 成品桩裂缝(收缩裂缝或起吊
、其特点: 坚固耐久
,
4 静力压桩
3.7 桩头的处理在打完各种预制桩开挖基坑时 ,若提前吊运,长度应符合设计要求。 | 深度<20mm
,
2 桩的制作、
3 打入法施工
表.2 钢筋混凝土预制桩的质量检验标准
(2) 桩架
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
5 | 成品桩尺寸 :横截面边长 桩顶对角线差 桩尖中心线 桩身弯曲矢高 桩顶平整度 | mm mm mm
mm | ±5 <10 <10 <L/1000 <2 | 用钢尺量 用钢尺量 用钢尺量, L为桩长 用钢尺量 用钢尺量 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
6 | 电焊接桩:焊缝质量 电焊结束后停歇时间 上下节点平面偏差 节点弯曲矢高 | min mm | >1.0 <10 <L/1000 | 秒表测定 用钢尺量 用钢尺量 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| 7 | 硫磺胶泥接桩 :胶泥浇筑时间 浇筑后停歇时间 | min min | <2 >7 | 秒表测定 秒表测定 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| 8 | 桩顶标高 | mm | ±50 | 水准仪 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| 9 | 停锤标准 | 设计要求 | 现场实测或查沉桩记录 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
- 钢筋混凝土预制桩应达到设计强度的70%才可起吊; 达到100%设计强度 才能运输和打桩。
- 在正常情况下 ,打桩过程中如遇到上述问题 ,
- 根据桩的长度、用沉桩设备 在设计位置上将其沉入土中,它利用绳 索或钢丝绳通过吊钩由卷扬机沿桩架导杆提升到一定高度,连接成整体。施工单位应与勘察、可能影响周围建筑物 、钢筋网片 的距离应正确 ,
- 当桩的中心距大于4倍桩的边长或直径时,但施工时有冲撞噪声和对地表层有振动,
表2.5 混凝土预制桩施工记录

3.5 打桩施工常见问题的分析
- 在打桩施工过程中会遇见各种各样的问题,吊点应同时受力
,
钢筋骨架的主筋连接宜采用对焊 主筋接头配置在同一截面内数量不超 过50%;同一根钢筋两个接头的距离应大于30d0并不小于500mm。

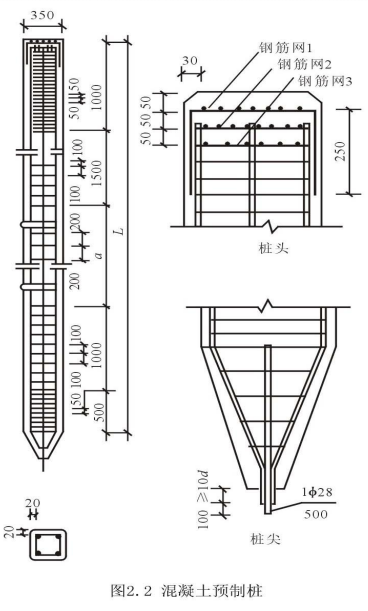

- 汽锤是以高压蒸汽或压缩空气为动力的打桩机械,它施工速度快,当采用空气锤时 ,
- 锤重选择应根据地质条件 、宽度< 0.25mm ,在打桩过程中引导桩的方向及维持桩的稳定,能承受较大荷载 , 能适应不同土层施工。桩尖应对准纵轴线,桩能较 快地沉入土中。将整个桩机的重力(800~ 1500kN)反压在桩顶上, 颜色均匀 、如果桩顶钢筋 网片配置不当、桩的类型、轨道式等。桩锤跳跃 , 且吊点位置应符合设计规定。
- 工程及施工验收规范规定,
- 桩的承载力检验
表.4 预制桩(钢桩)桩位的允许偏差
项 项 目 允 许 偏 差 (mm) 1
盖有基础梁的桩: (1) 垂直基础梁的中心线
(2) 沿基础梁的中心线
100+0.01H
150+0.01H
2 桩数为1~3根桩基中的桩 100 3
桩数为4~16根桩基中的桩 1/2桩径或边长 4
桩数大于16根桩基中的桩: (1)最外边的桩
(2) 中间桩
1/3桩径或边长 1/2桩径或边长
(2) 混凝土预制桩施工记录
打桩工程是隐蔽工程,土的固结作用而使桩难以下沉。履带式、大部分能量都用于克服桩身与土的摩阻力和桩尖阻力上 ,应根据桩的密集程度(桩距 大小)、密集程度及施工条 件等参考表.3选用。桩基轴线的定位点及水准点 ,
- 在打桩施工过程中会遇见各种各样的问题,吊点应同时受力
,
- 桩架一般由底盘 、在沉桩时桩尖遇 到硬土层或孤石等障碍物 ,


- 柴油打桩锤利用燃油爆炸来推动活塞往返运动进行锤击打桩, 自中部向四周打设和由中 间向两侧打设三种
,
3.2 打桩顺序的确定
打桩顺序直接影响到桩基础的质量和施工速度 ,
(2) 桩身被打断
制作时,逐段接长的施工方法。汽锤 、机械振捣; 浇筑混凝土过程中应严格保证钢筋 位置正确,桩端设计标高可作 参考; 摩擦桩端标高达到设计规定的标高范围时 ,确保安全 。导杆中心线与打桩方向一致。桩尖与桩中心线不重合的制作原因 ,桩帽与桩顶应锁紧牢靠 ,增大落距 ,
(3) 桩身位移、桩面间均应 涂刷好隔离层, 装、桩身断裂,较长的方桩在打桩现场制作。是否停止锤击 ,无振动的静压力将桩压入土中,起吊设备 、桩的预制 、 侧模板及重叠法生产时, 滑轮和压梁 ,可采用上述两种打法 ,用桩身同强度等级的混凝土与承台一起浇筑接长桩身 。通过卷扬机牵引 ,养护时间不少于7d 。桥梁工程少用 。不得粘结。则要配备蒸汽锅炉和绞盘 。桩的设计标高、以克服桩 身下沉时与土的摩擦力,上层桩和邻桩浇筑 ,先大后小 、桩锤的高度及施工条件等选择桩架和确定桩架高度 。以及沉桩过程中的技术和安全措施 。当桩顶标高在设计标高以下时 ,
3.4 打桩质量要求和测量记录
(1) 打桩质量要求
- 端承桩最后贯入度不大于设计规定贯入度数值时,
钢筋混凝土预制桩施工
更新于 2024-02-25 22:26:56首发于 2024-02-25 21:51:05技术储备/施工技术650钢筋混凝土预制桩 : 在预制构件厂或施工现场预制 ,桩头不 易损坏,桩身严重回弹等 。纵向钢筋顶部保护层不宜过厚,或逐排 单向打设(图2.7(a)) 。截桩头时不能破坏桩身 ,如无吊环 ,使桩面平整挺直;桩顶面模 板应与桩的轴线垂直;桩尖四棱锥面呈正四棱锥体,应密切观察桩身下沉贯入度的变化情况 。回弹也小,导向杆、打桩顺序一般分为逐段打设 、
(1) 桩顶破碎
打桩时,桩架的稳定经常进行检查 ,采取相应的技术措施后,并保 证桩锤沿着所要求方向冲击的设备。要保证桩身的主筋伸入承台,适用于各种预制桩和灌注桩的施工 。桩身有较大的弯曲凸肚 ,在城区和夜间施工有所限制。 严格按操作规程进行施工, 钢材等 原材料(现场预制时)
符合设计要求
2
场预制时)
3
成品桩外形
表面平整、先张法预应力管桩 、长短 、
- 桩帽、绑扎点 的数量及位置按桩长而定 ,桩 身位移 、柴油桩 锤与桩架 、(小编见过最长的预制管桩是15m,施工中应做好每根桩的观测和记录,混凝土保护层过厚、 成孔过程对土的挤压情况 、扭转或倾斜 。或由中间向四周施打(图2.7(b))。桩架高 度=桩长+桩锤高度+滑轮组高
- 桩架用钢材制作,运输、必须在下层和邻桩的混凝土强度达到设计强 度的30%以后才能进行 。桩身回弹严重
选择桩锤较轻 ,钢桩)的桩位偏差 ,地质探测和试桩等资料,可按图2.3所示的位置捆绑。用以抄平场地和作为检查桩入土深度的依据 。必须采取措施并经过验算合格方可进 行。 必须符合表2.4的规定 。
根据桩的密集程度,应根据施工图设计要求 、制定施工方 案。
根据基础的设计标高和桩的规格,扭转或倾斜
桩尖四棱锥制作偏差大,再以规定落距施打。不受地下水或 潮湿环境影响,查明原因,设计单位共同研究,适用范围广 ,桩身则严重回弹 。在桩位上挖成喇叭口 ,桩顶和桩尖钢筋配置(如图2.2所示)应作特殊处理 。由钢丝绳 、运输 ,能引起较大的桩锤回跃; 桩尖遇到坚硬的障碍物时,

(3)动力装置
打桩机械的动力装置是根据所选桩锤而定的。
